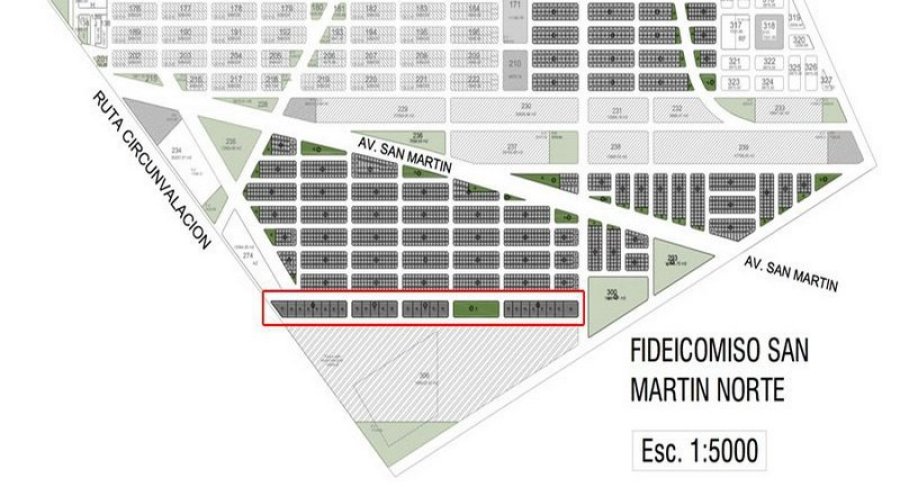

Fideicomiso San Martín Norte
Luis Barrenechea explicó que las obras de infraestructura del emprendimiento inmobiliario San Martín Norte “la iniciamos hace un año” y en tal sentido explicó que “para poder mantener los costos con las empresas contratistas fue utilizar el mismo método que las cuotas que pagan los socios adherentes pagarle nosotros a las contratistas”.
Luis Barrenechea, en su condición de Socio Gerente de la empresa desarrolladora del Fideicomiso San Martín Norte reveló que las obras de tendido eléctrico que debía hacer la Cooperativa Eléctrica están demoradas a pesar de que dicho emprendimiento inmobiliario le pagó las sumas acordadas oportunamente.
Luis Barrenechea, en su condición de Socio Gerente de la empresa desarrolladora del Fideicomiso San Martín Norte reveló que las obras de tendido eléctrico que debía hacer la Cooperativa Eléctrica están demoradas a pesar de que dicho emprendimiento inmobiliario le pagó las sumas acordadas oportunamente.
Luis Barrenechea explicó que las obras de infraestructura del emprendimiento inmobiliario San Martín Norte “la iniciamos hace un año” y en tal sentido explicó que “para poder mantener los costos con las empresas contratistas fue utilizar el mismo método que las cuotas que pagan los socios adherentes pagarle nosotros a las contratistas” y de esa manera “con el índice de la construcción que se cobraba la cuota también se utilizaba para el pago a las contratistas”.
Barrenechea explicó que desde la empresa que integra “le fuimos pagando a las empresas antes del inicio de las obras y en el momento que tenían que entrar (a realizar los trabajos) entraban y “hubo una pequeña demora con Camuzzi que nos pidieron obras secundarias demasiado grandes que los socios adherentes no estaban en condiciones de asumir” por lo tanto “agotamos las gestiones con el Municipio; el Gobierno de la provincia; Enargas, Camuzzi acá, Buenos Aires, y la cuestión está resuelta”. Por lo tanto en materia de las obras de gas “llegaríamos con los tiempos sin mayores problemas”.
Sin embargo, en lo referente a la Cooperativa Eléctrica explicó que “tenía que entrar en esta temporada para poder cumplir con las obras en tiempo y forma, ellos habían producido las columnas de alumbrado y los pilares pero todavía no teníamos novedades en cuanto al tendido de la red” por lo que “tuvimos algunas reuniones y ellos nos comentaron que tenían deuda con otros organismos, que tenían problemas financieros que eran ajenos a nosotros\" por lo que ellos \"no pudieron fijar materiales y esto no tiene nada que ver con nosotros\".
Por lo que señaló que la Cooperativa Eléctrica tomó el préstamo del Banco Provincia, que el Gobierno anunció la semana pasada \"para ponerse al día con las obras y dar cumplimiento al contrato que firmamos en su momento\".
Sin embargo Barrenechea aclaró que el Fideicomiso \"no tiene ningún cargo adicional por esto porque nosotros cumplimos religiosamente con los términos del contrato y estamos exigiendo que se cumpla el mismo en tiempo y forma\" por parte de la Cooperativa Eléctrica.
En el mismo sentido aseguró que de parte del Fideicomiso \"hemos hecho un desembolso muy grande a la Cooperativa Eléctrica, del orden de los 42 millones de pesos y ahora esperamos que se hagan los trabajos\"
Y si bien señaló que la relación con la Cooperativa Eléctrica es \"muy buena y han mostrado mucha predisposición\" remarcó que \"deberán redoblar los esfuerzos para cumplir con los plazos que teníamos previstos para la concreción de la obra\" dado que \"tenemos prevista la entrega de los terrenos a fines de 2017 o principio de 2018\".
