La Corte ordenó avanzar con la liquidación de gastos del Corredor Costero

El Superior Tribunal de Justicia de Tierra del Fuego volvió a intervenir en la disputa judicial por la cancelación de los tramos II y III del Corredor Costero Canal Beagle y ordenó al Ministerio de Obras Públicas provincial cumplir con la sentencia dictada el 8 de mayo de 2025.

La causa fue iniciada por la empresa Juan Felipe Gancedo S.A., que reclamó por la demora del Estado provincial en definir la situación administrativa y económica derivada de la revocación de los contratos de obra. La firma solicita que se regularicen los denominados gastos improductivos y que se determinen posibles acreencias a su favor, además de plantear una compensación por lucro cesante.

Para el Superior Tribunal, las respuestas presentadas hasta ahora por el Ejecutivo no resultan suficientes. Los jueces consideraron que el Gobierno avanzó únicamente con actos preparatorios, pero sin resolver de manera concreta lo ordenado por la sentencia anterior.

En su análisis, el Tribunal señaló que ya existen informes técnicos en los que se habrían identificado gastos improductivos y otras eventuales acreencias vinculadas al proyecto vial. Sin embargo, la aprobación de la liquidación final quedó postergada por los decretos provinciales 1835/25 y 1836/25, a la espera de observaciones del Tribunal de Cuentas y de la aprobación del informe de impacto ambiental relacionado con el pasivo ambiental de la obra.

Desde el Gobierno provincial, esos mismos decretos también establecieron la improcedencia de una compensación razonable a favor de la contratista, postura que incluye el rechazo al reclamo por lucro cesante. No obstante, el Superior Tribunal entendió que esa respuesta no alcanza para dar por cumplido el mandato judicial.

La resolución advierte además que, si persiste el incumplimiento, podrían aplicarse multas económicas por cada día de demora. El monto de esas sanciones será definido oportunamente por el propio Tribunal.

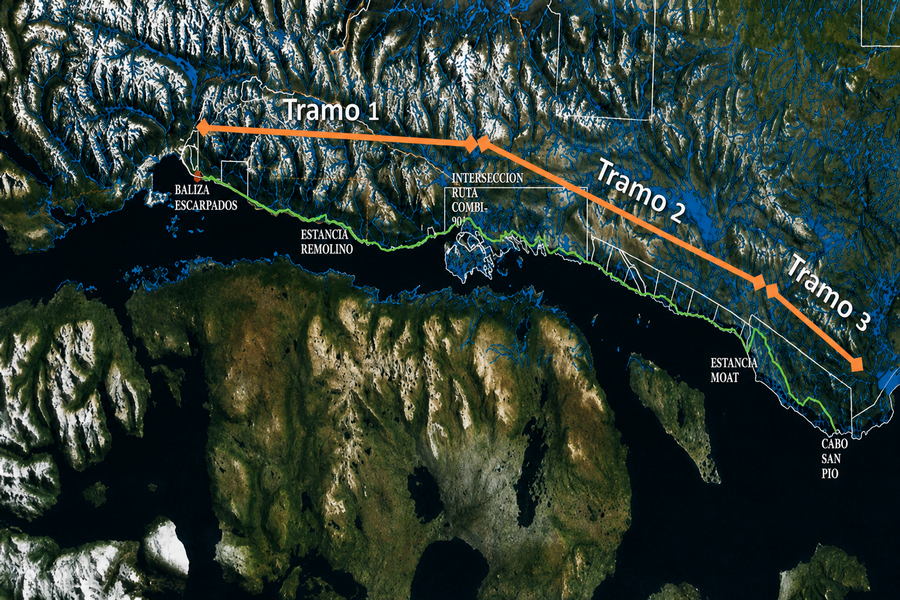

El conflicto se originó tras la decisión de la Provincia de dejar sin efecto los contratos de dos tramos considerados estratégicos dentro del Corredor Costero Canal Beagle, una obra proyectada para fortalecer la conectividad y el desarrollo turístico del sur de Tierra del Fuego.

Con esta nueva intimación, la Corte provincial incrementa la presión sobre el Ejecutivo para que cierre la situación administrativa, técnica y financiera de una obra paralizada que aún mantiene pendientes definiciones económicas, ambientales y de control estatal.

Compartinos tu opinión

Te puede interesar

Últimas noticias

Fotos

Queremos invitarte a conocer Tierra del Fuego a través de sus maravillosos paisajes.

Invierno fueguino en 360°: Río Grande bajo la nieve

ver todas las fotos

Videogalería Ver más

Momentos TDF

Teclas de acceso
